ход строительства

1
очередь
0%
2
очередь
9%
3
очередь
9%
4
очередь
8%
5
очередь
5%
6
очередь
5%

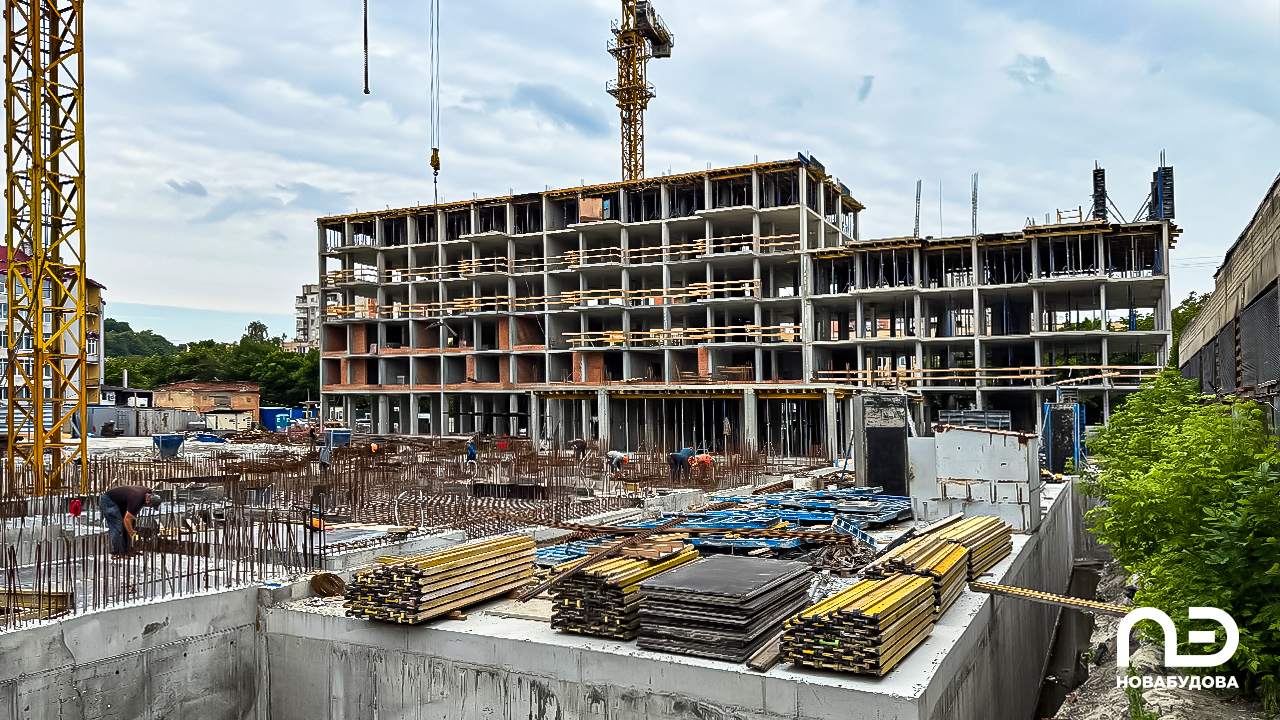

Ход строительства комплекса ЖК "Lypynsky", Май 2025

2, 3 секции

• бетонирование вертикальных элементов (колонн и стен) 6 этажа;

• бетонирование плиты перекрытия над 6 этажом;

• бетонирование лестничных маршей с 1 до 3 этажа (2 секция);

• бетонирование лестничных маршей с 1 до 7 этажа (3 секция);

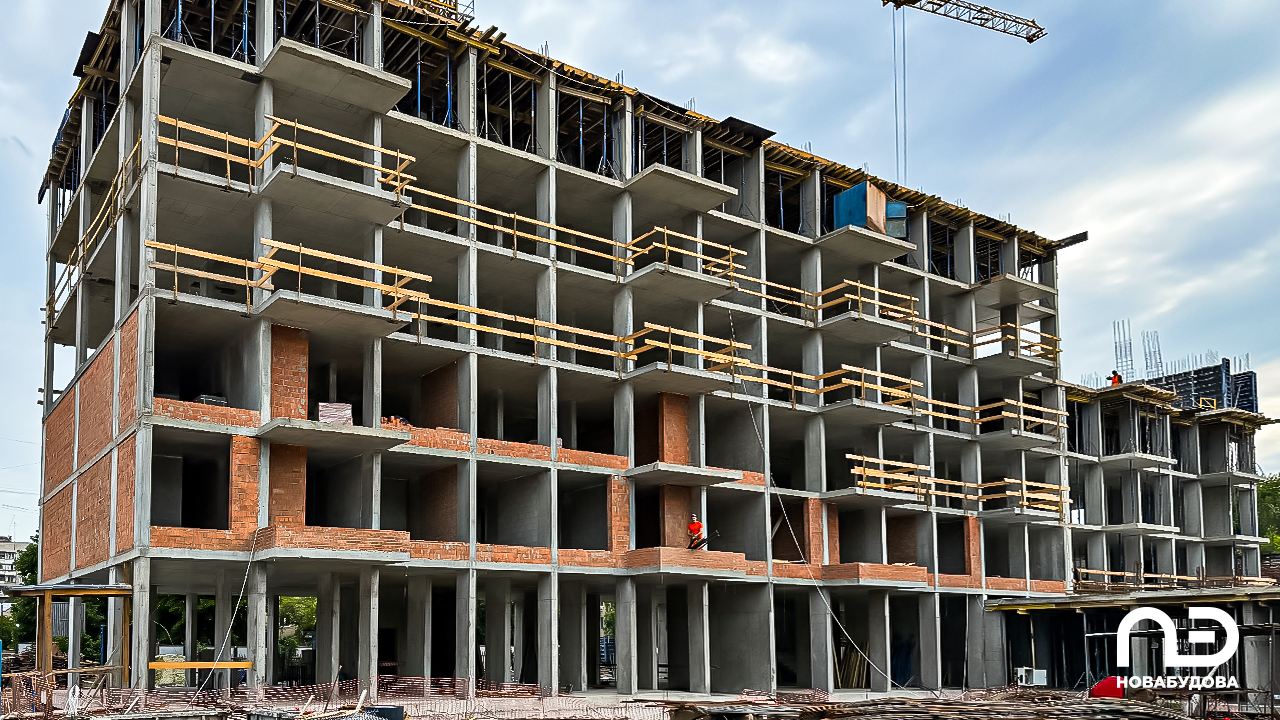

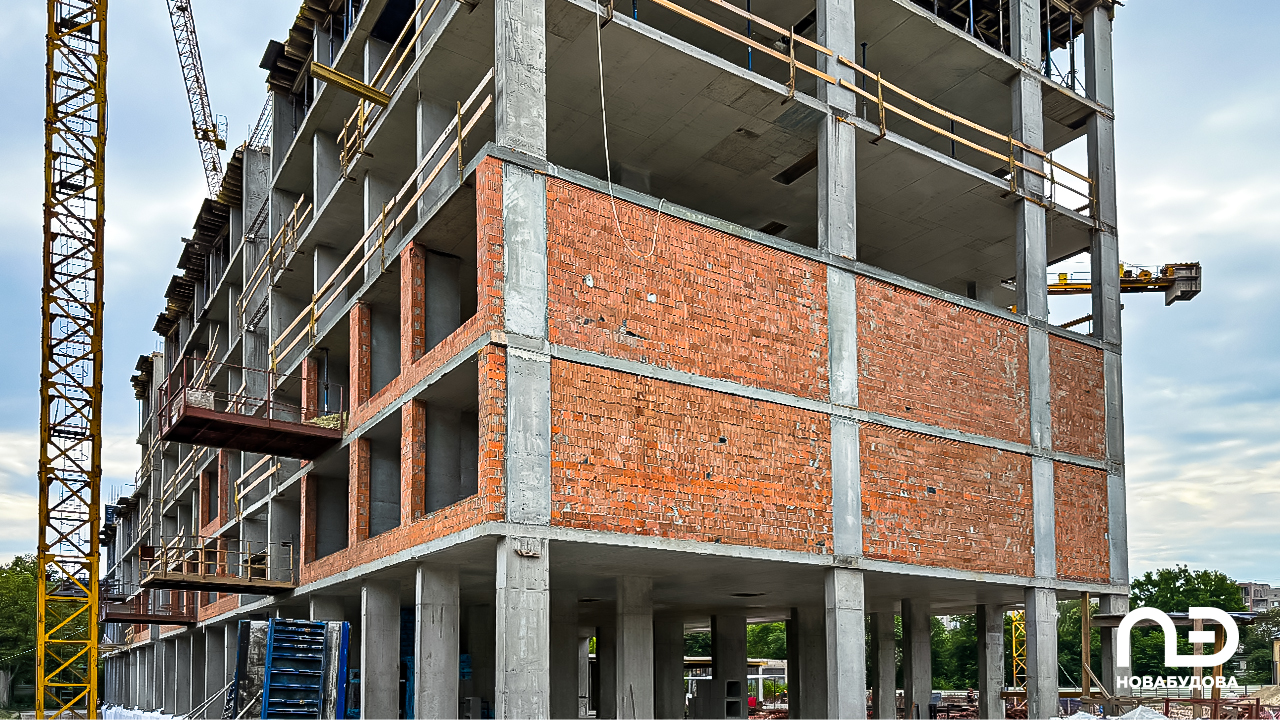

• кладка стен 2 этажа (готово на 95%);

• кладка стен 3 этажа (готово на 40%);

• кладка вентиляционных блоков 2 этажа (готово на 40%).

4 секция

• бетонирование плиты перекрытия над 3 этажом;

• бетонирование вертикальных элементов 4 этажа;

• бетонирование плиты перекрытия над 4 этажом;

• бетонирование вертикальных элементов 5 этажа (готово на 40%).

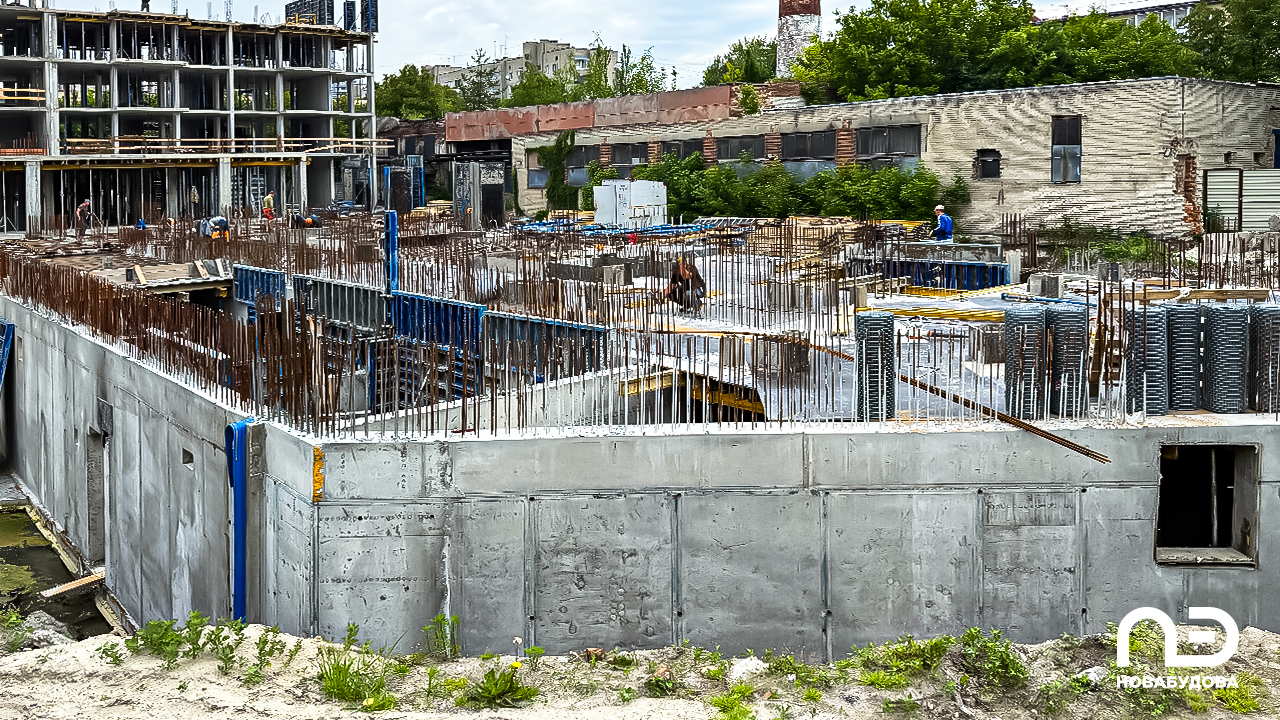

Промежуточная секция

• бетонирование вертикальных элементов 1 этажа;

• бетонирование плиты перекрытия над 1 этажом;

• бетонирование вертикальных элементов 2 этажа (готово на 30%);

• бетонирование лестничного марша из подвала на 1 этаж.

5, 6 секции

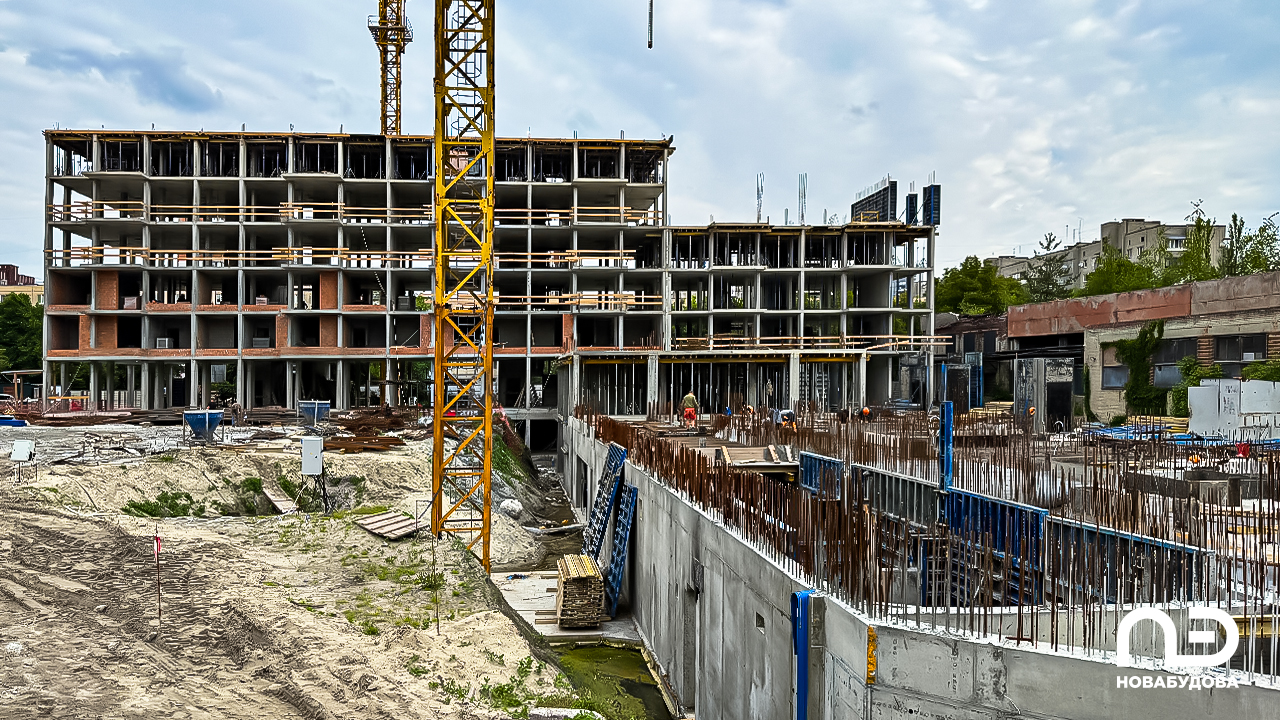

• бетонирование балок под плиту перекрытия над подвалом (5 секция);

• бетонирование вертикальных элементов подвала;

• монтаж опалубки и вязка арматуры плиты перекрытия над подвалом.

Трансформаторная подстанция

• обустройство фундамента из ФБС блоков;

• вертикальная гидроизоляция стен цокольного этажа (2-4 секции);

• обратная засыпка пазух котлована вокруг стен 2-4 секций (готово на 50%).
