ход строительства

1
очередь
0%
2
очередь
9%
3
очередь
9%
4
очередь
8%
5
очередь
5%
6
очередь
5%

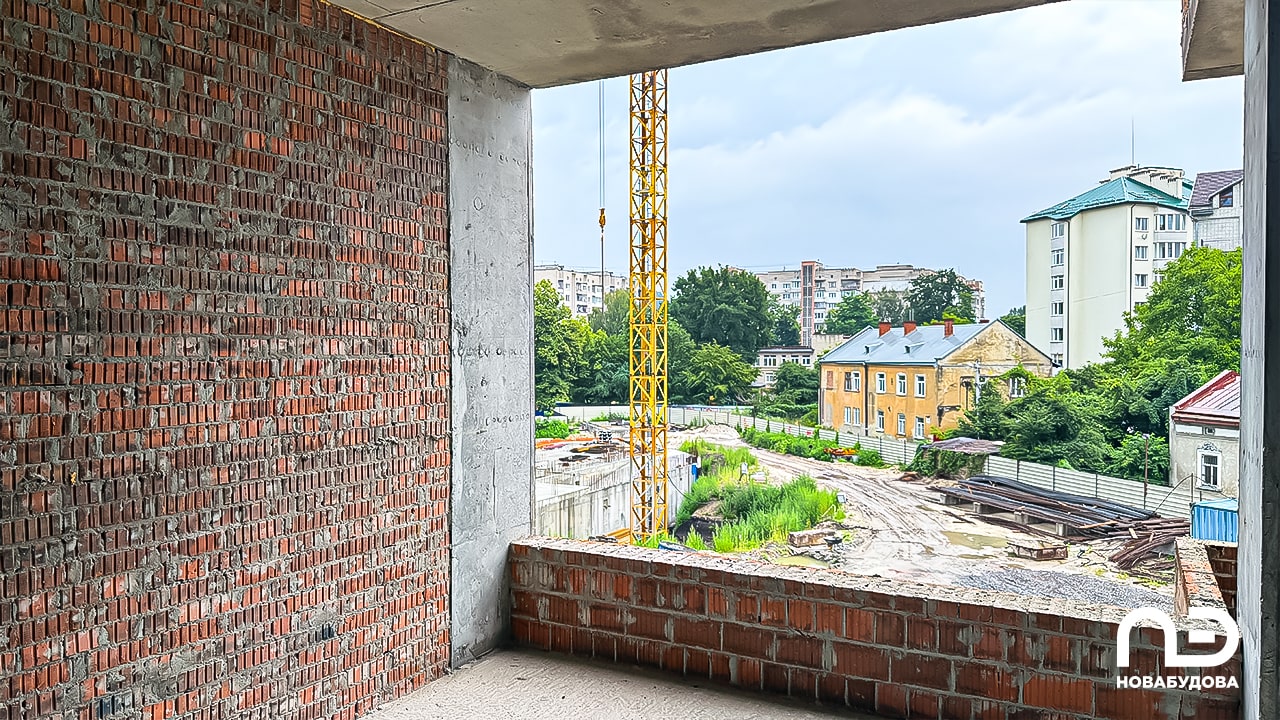

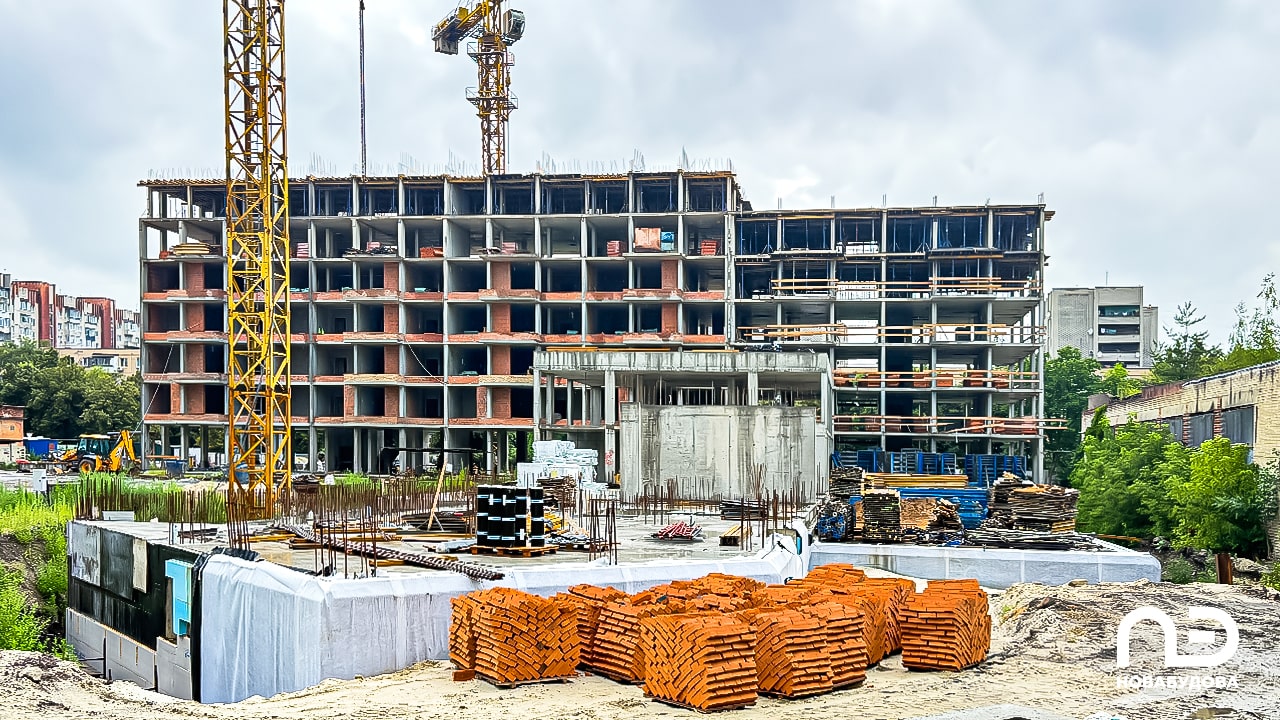

Ход строительства комплекса ЖК "Lypynsky", Июль 2025

2, 3 секции

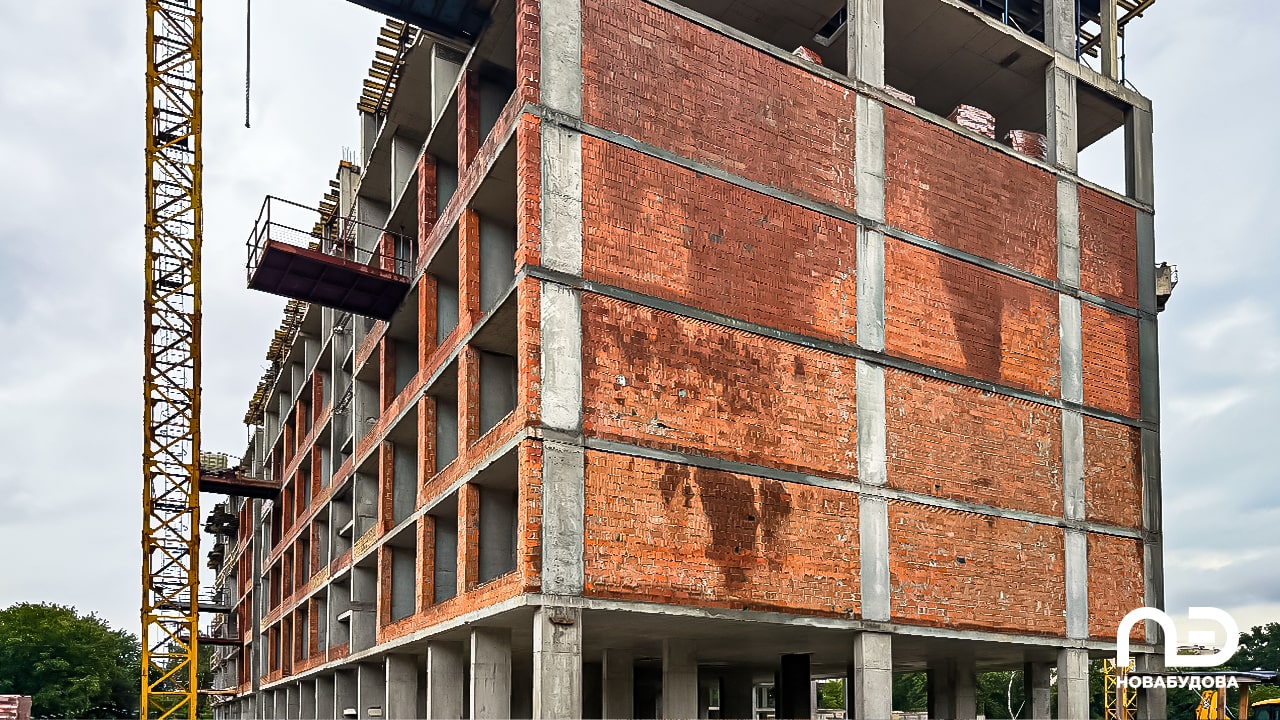

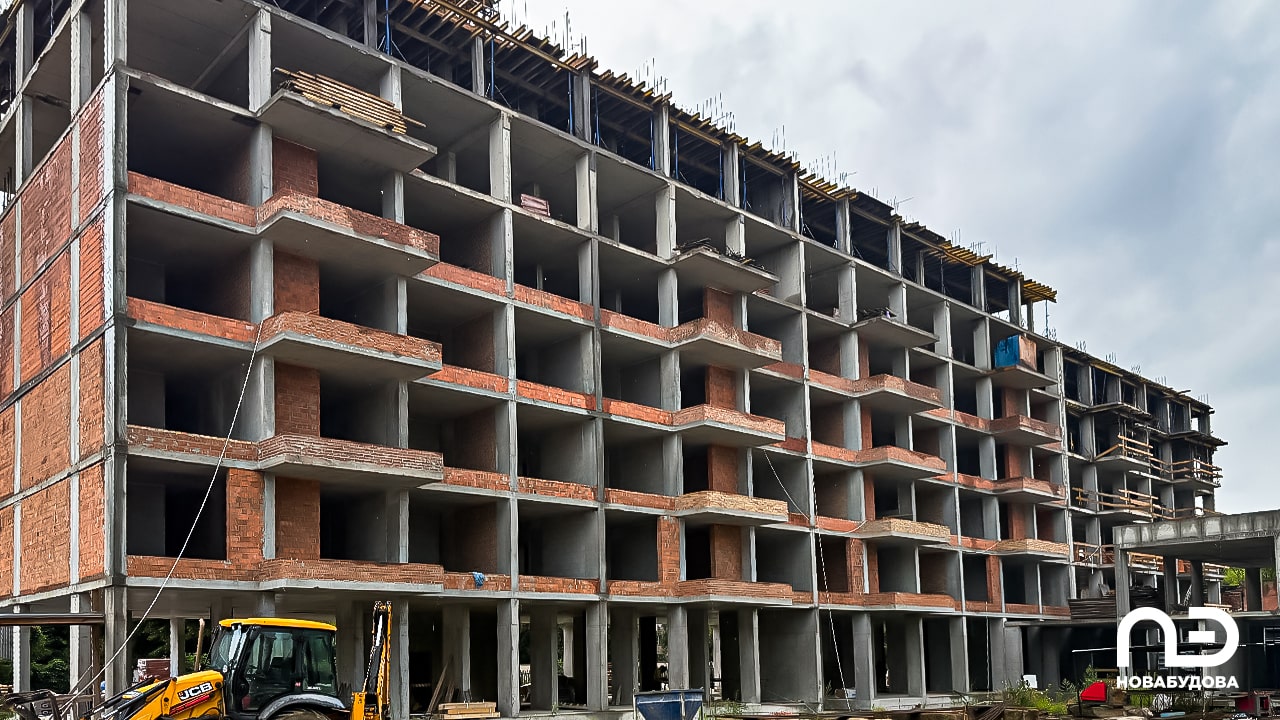

• бетонирование плиты перекрытия над 7 этажом;

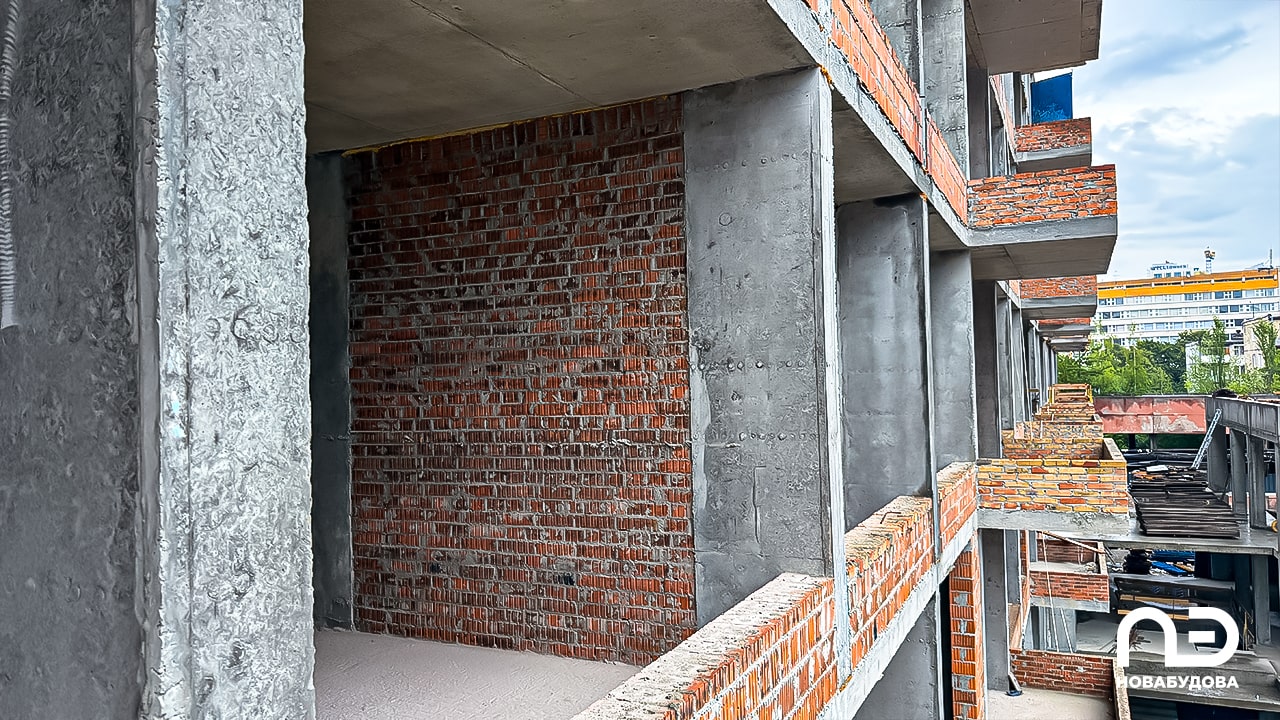

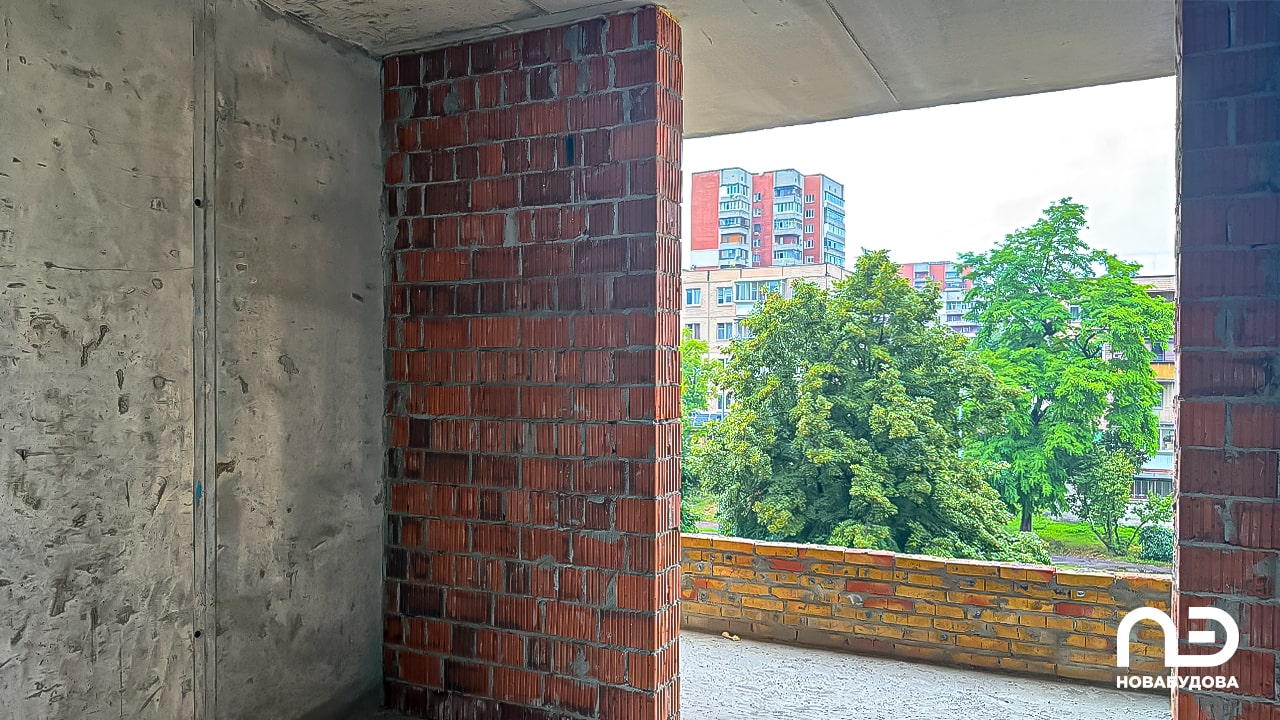

• кладка стен и перегородок 4-5 этажей;

• кладка вентиляционных и дымоходных каналов 5 этажа;

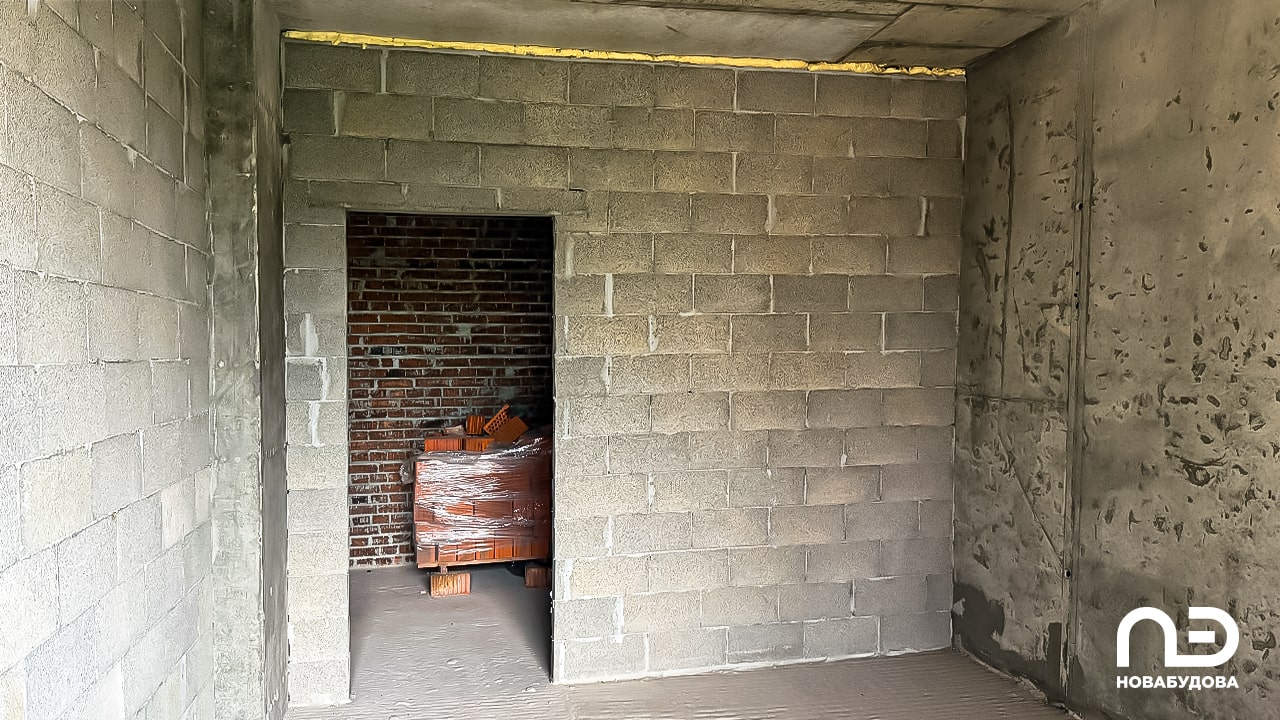

• обустройство канализации (3 секция).

4 секция

• бетонирование вертикальных элементов 6 этажа;

• бетонирование плиты перекрытия над 6 этажом;

• подготовительные работы и начало кладки вентиляционных и дымоходных каналов 1 этажа;

• обустройство канализации.

Промежуточная секция

• бетонирование вертикальных элементов 2 этажа;

• бетонирование плиты перекрытия над 2 этажом;

• бетонирование парапетов;

• бетонирование пандуса на выезде из паркинга.

6 секция

• бетонирование пандуса на выезде из паркинга;

• обратная засыпка пазух котлована вокруг стен;

• вертикальная гидроизоляция стенок подвала.

Трансформаторная подстанция

• бетонирование полов и обустройство закладных деталей.
