хід будівництва

1
Секція
7%
2
Секція
38%
3
Секція
35%
4
Секція
40%
5
Секція
25%
6
Секція
27%

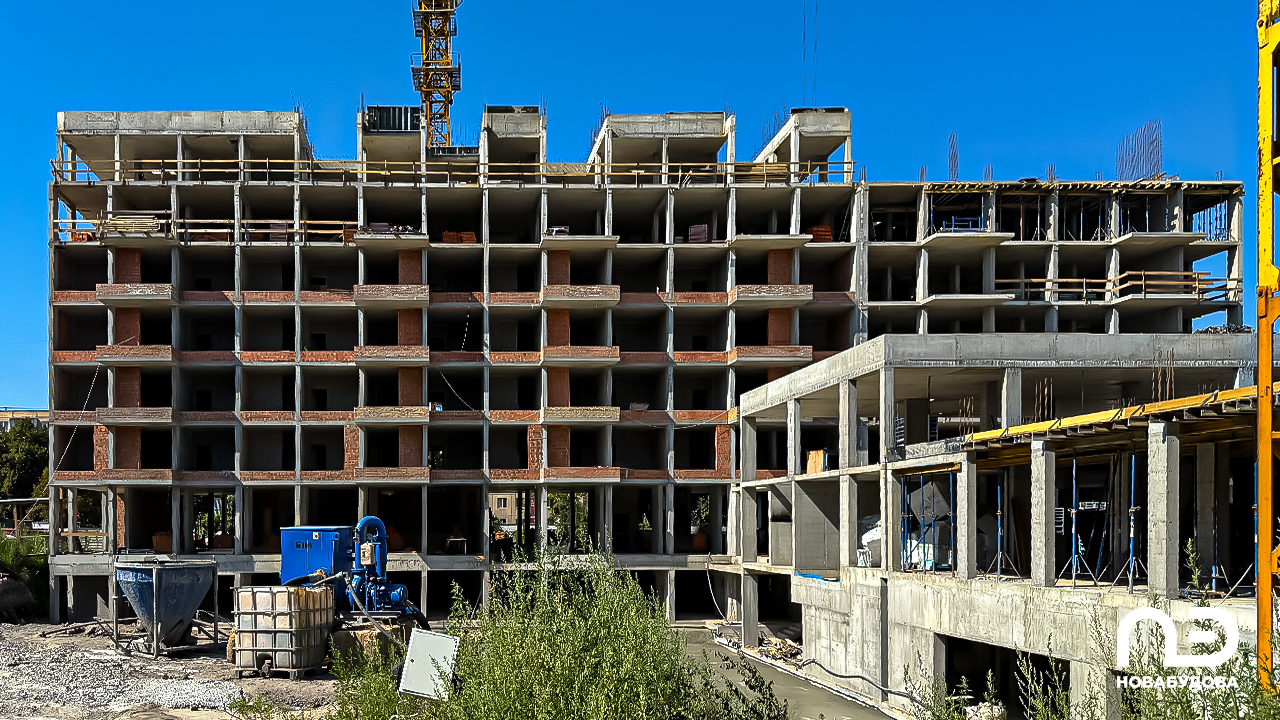

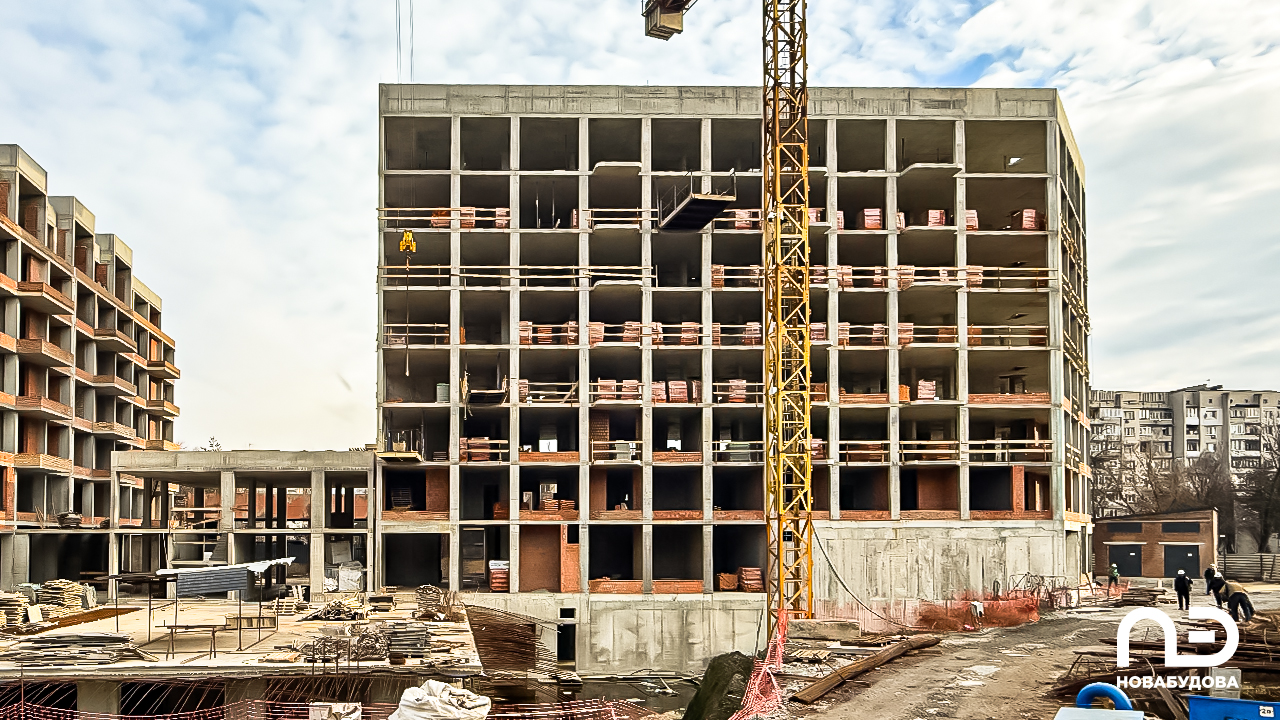

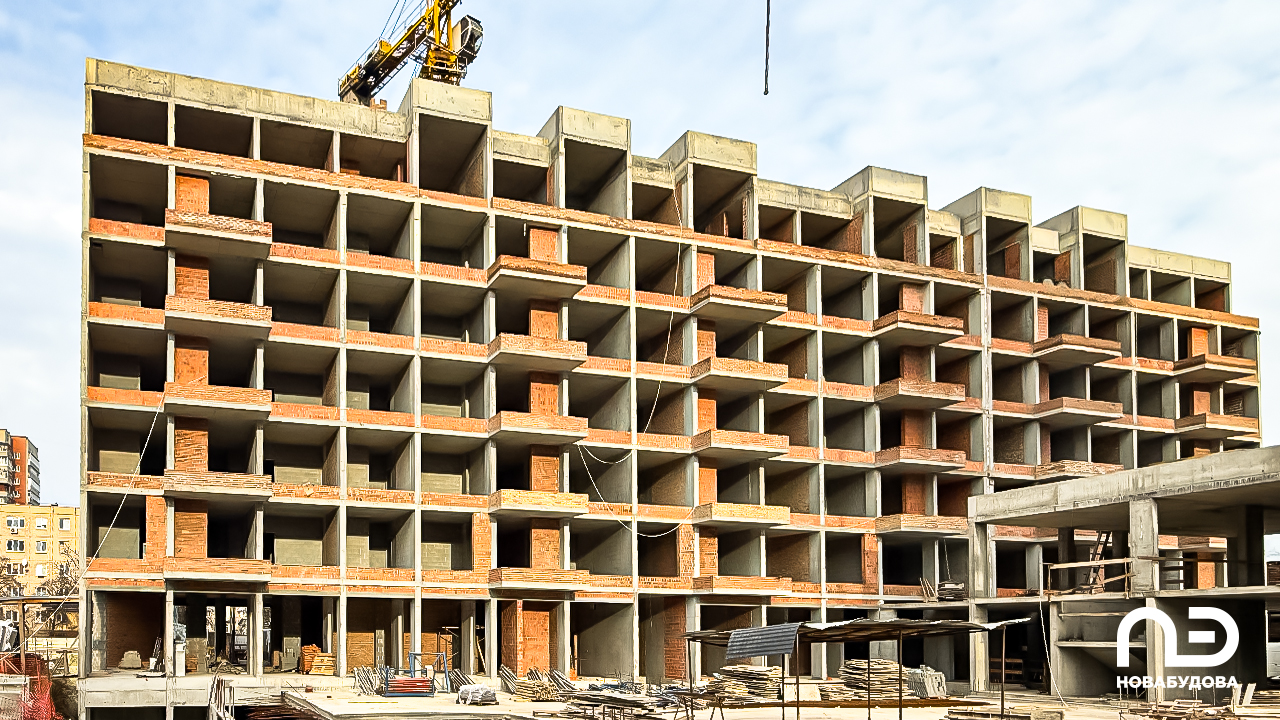

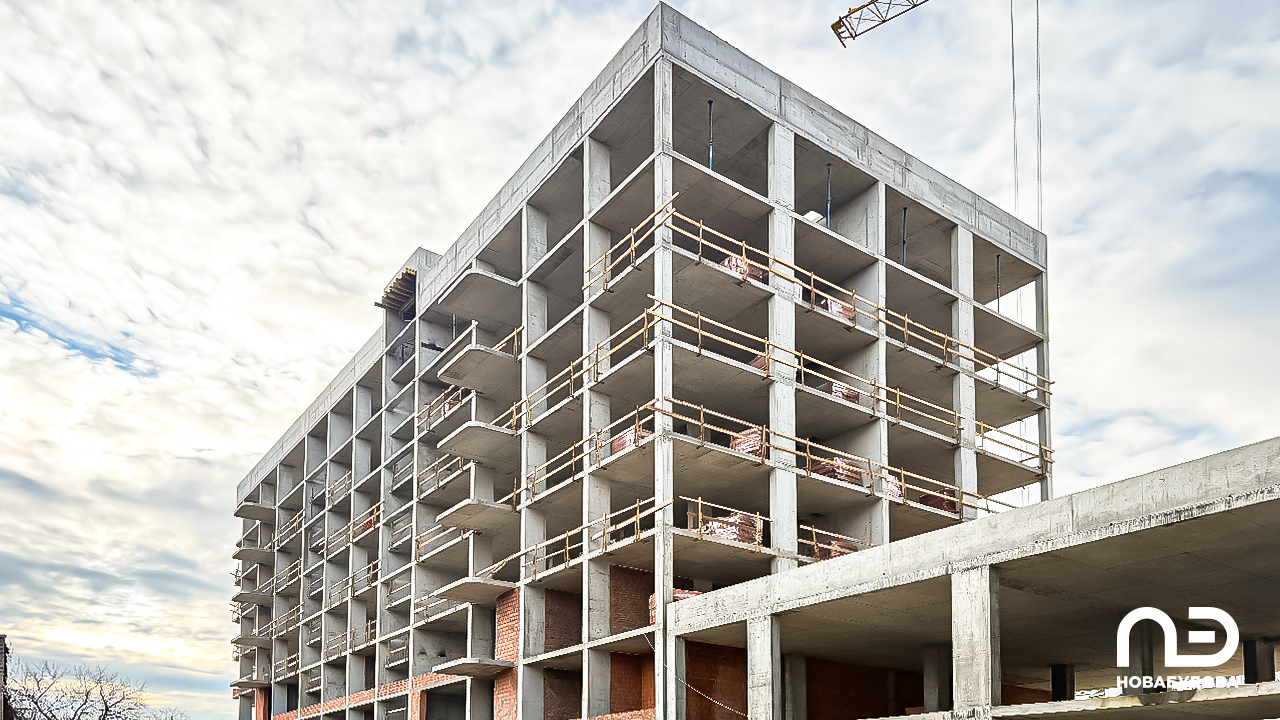

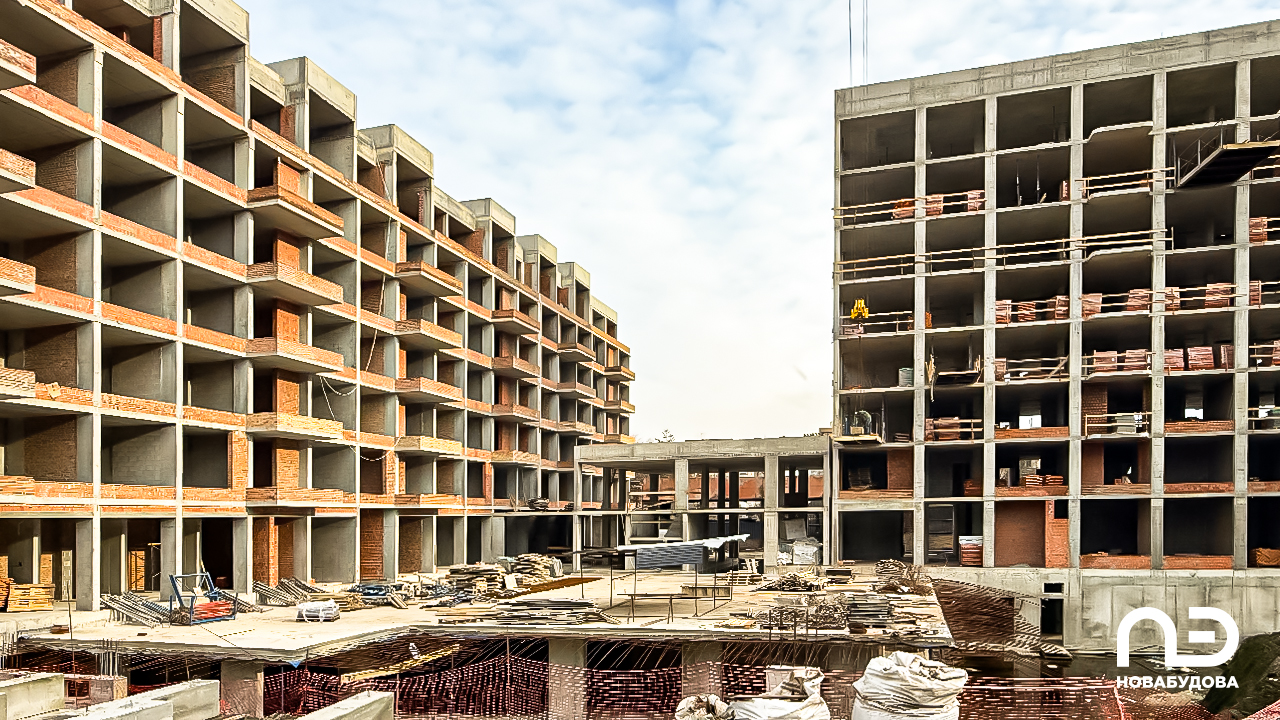

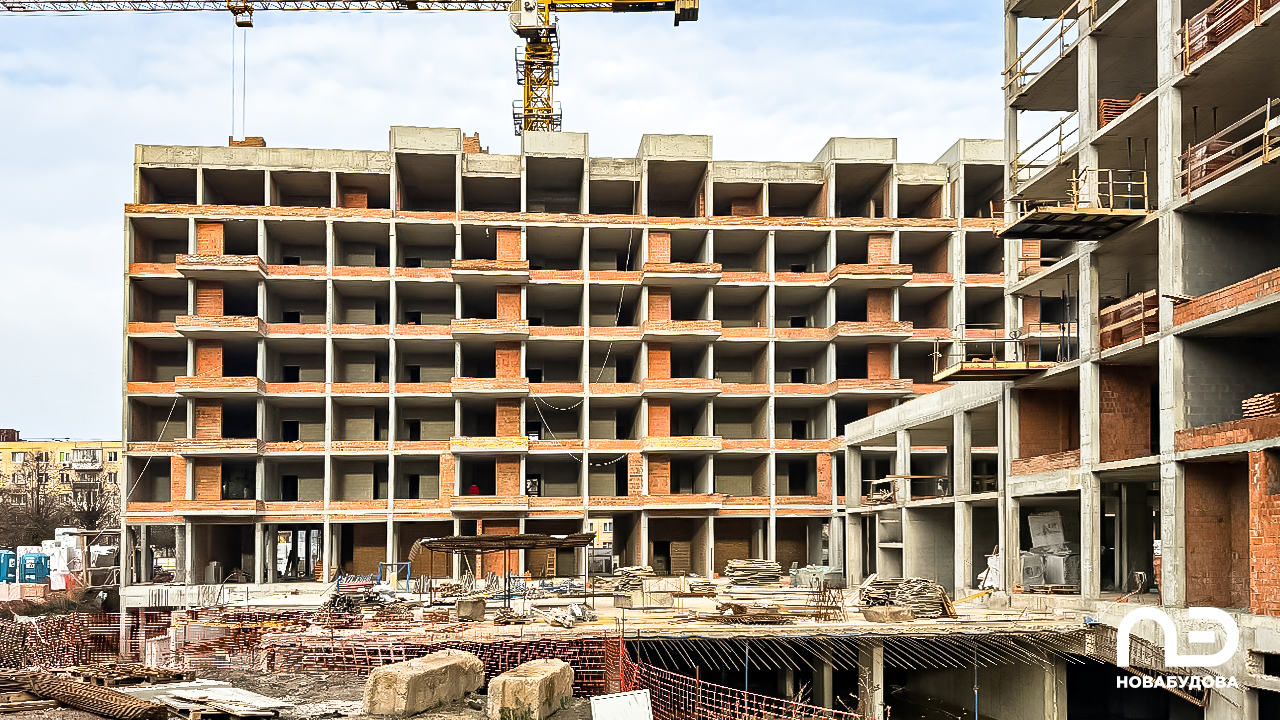

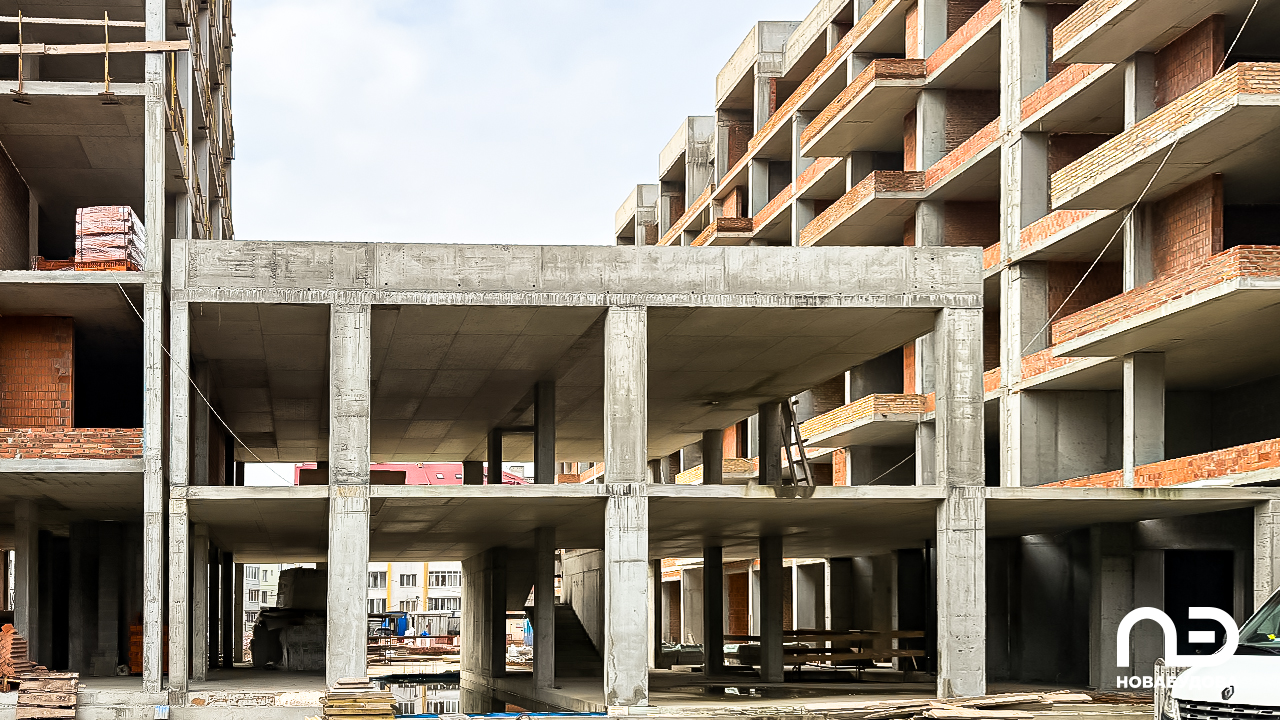

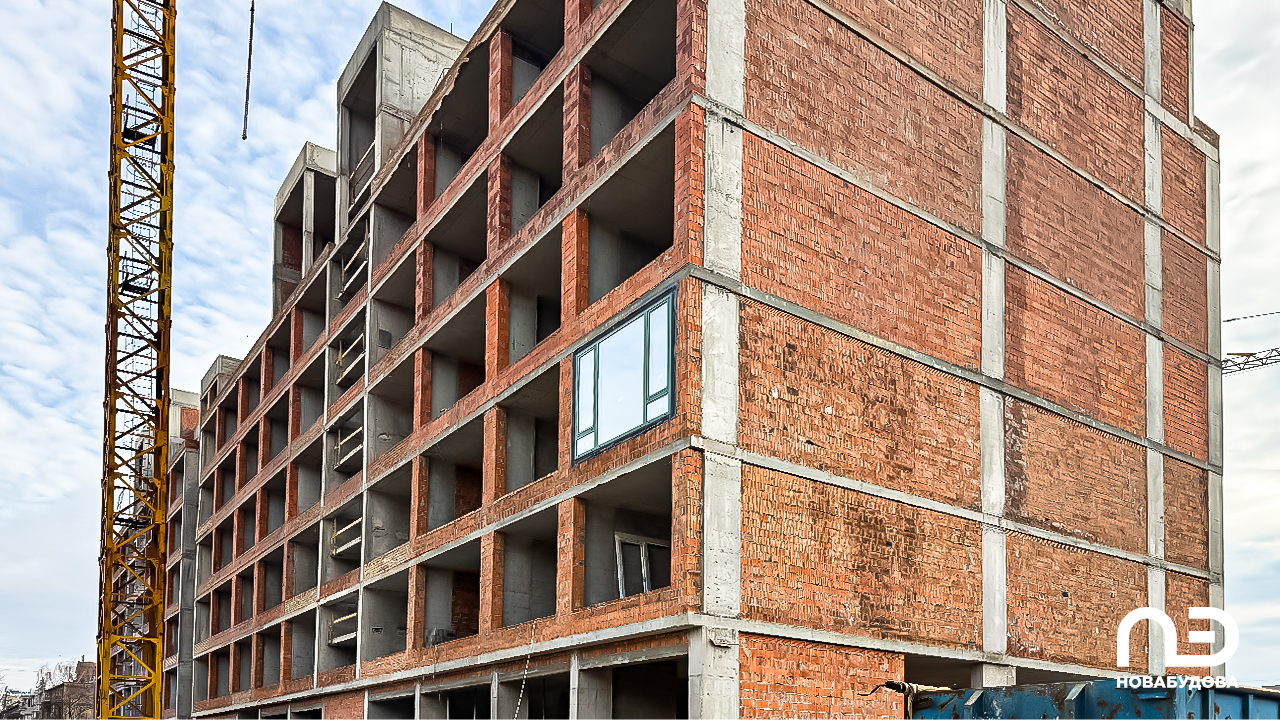

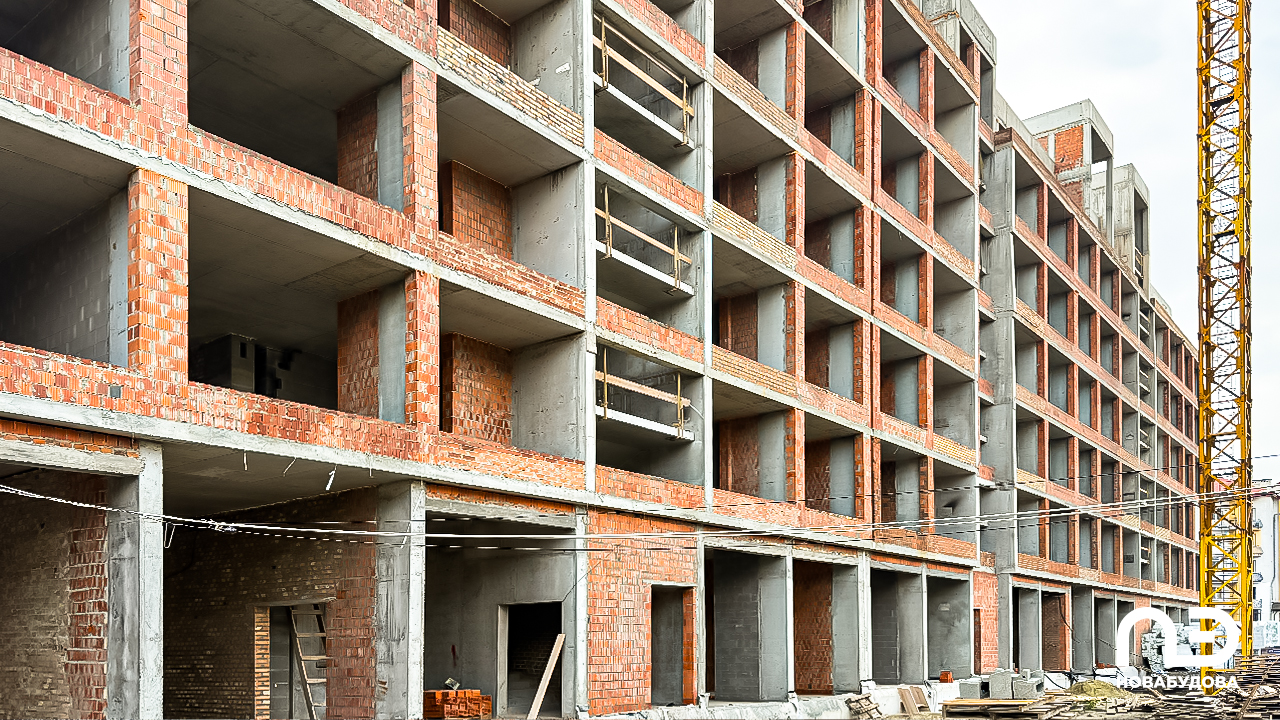

Хід будівництва комплексу ЖК "Lypynsky", Жовтень 2026

1 секція

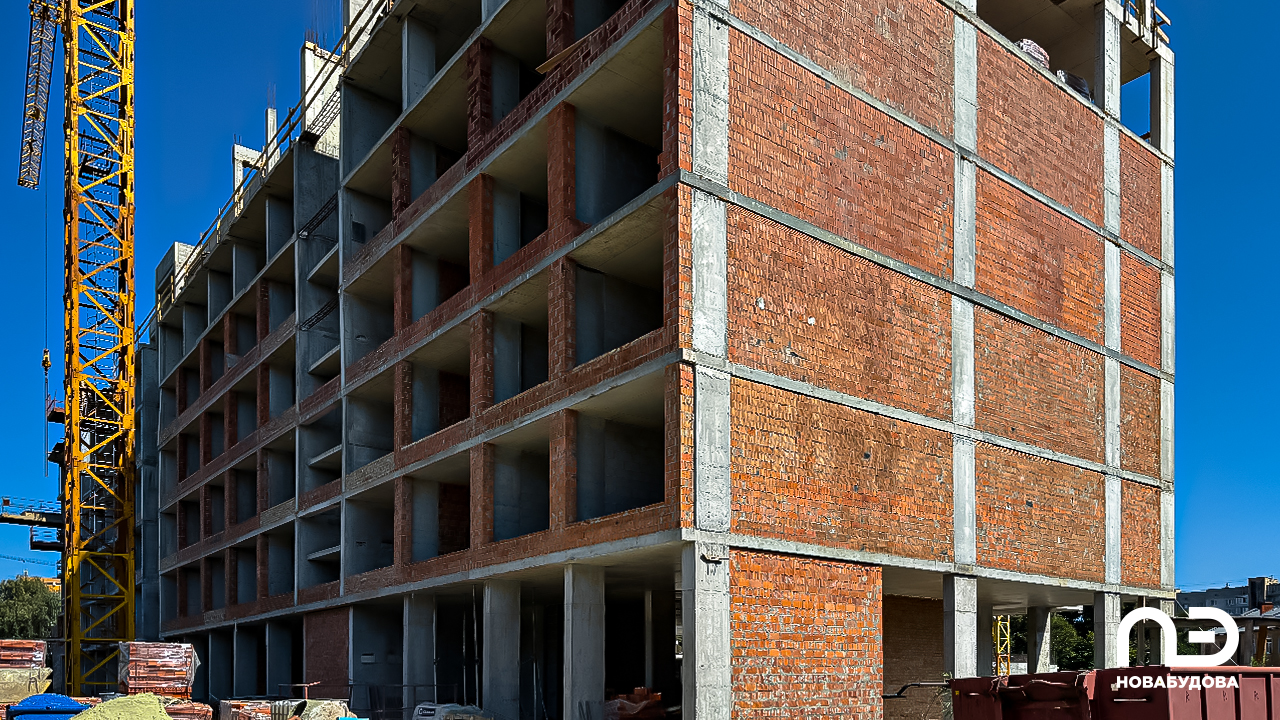

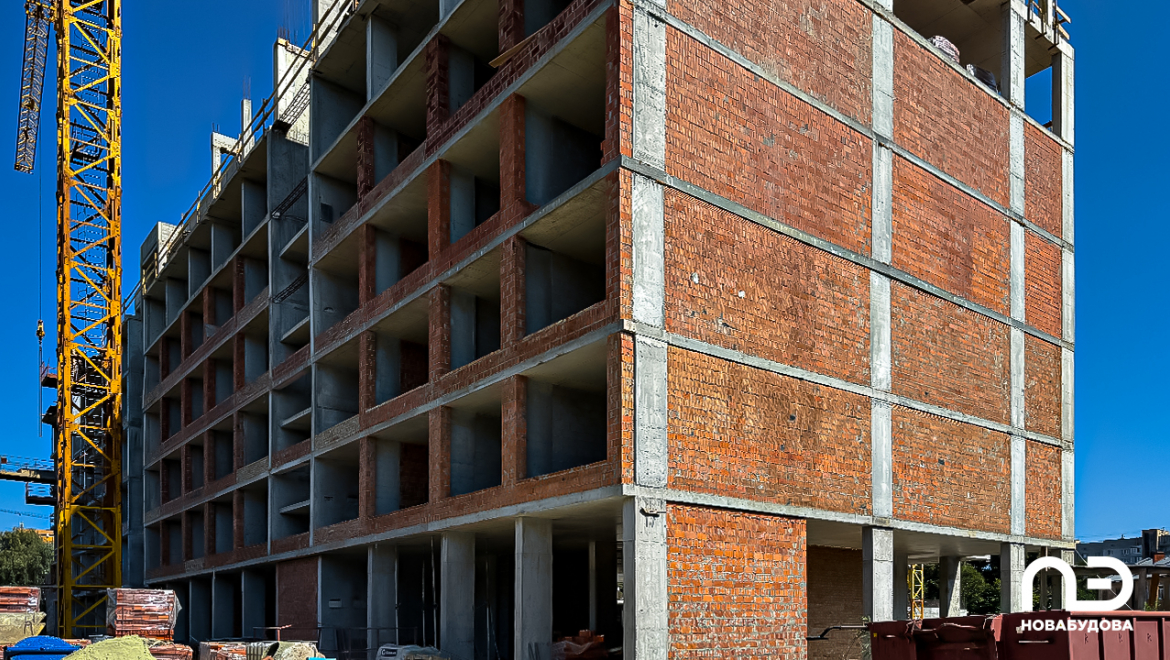

• бетонування вертикальних елементів 5-7 поверхів;

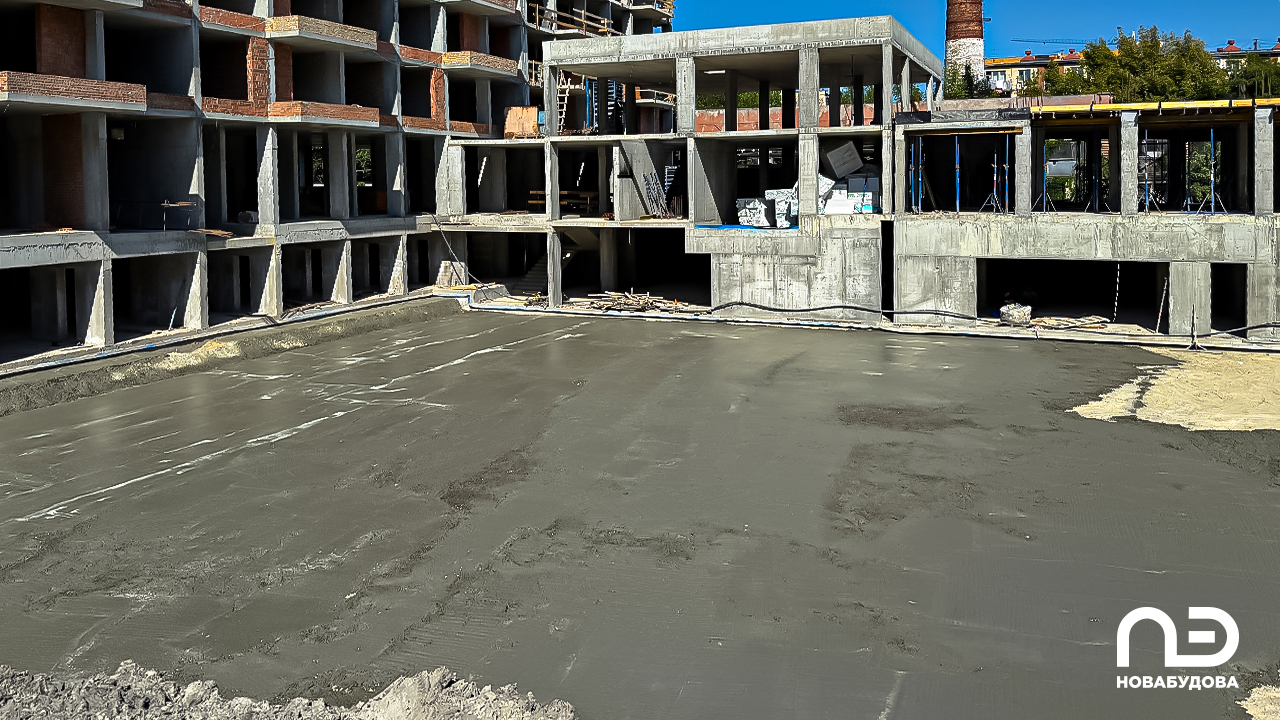

• бетонування плити перекриття над 5, 6 поверхами;

• бетонування вертикальних елементів 7 поверху (готово на 40%);

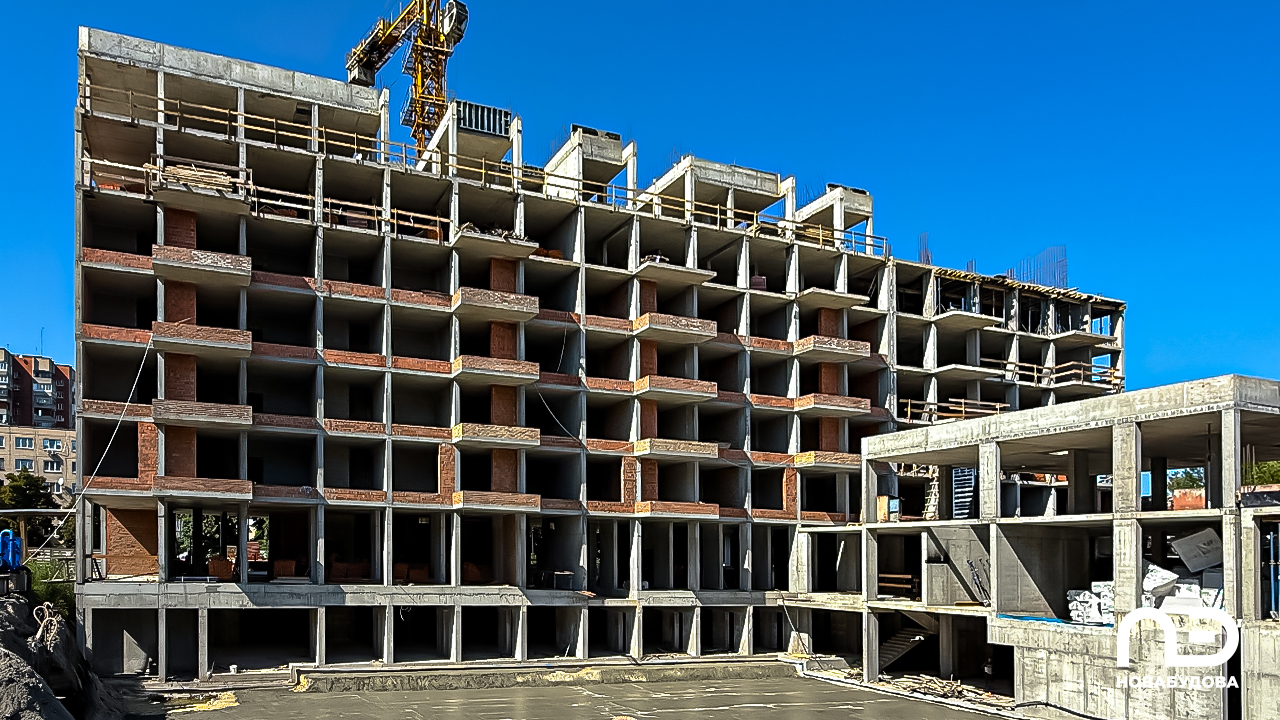

• мурування стін та перегородок паркінгу, 1, 2 поверхів.

2 секція

• облаштування пароізоляційного шару на балконах;

• облаштування цементно-піщаної стяжки на 3-7 поверхах.

3 секція

• облаштування пароізоляційного шару на балконах;

• розведення труб холодної води й опалення.

4 секція

• облаштування стяжки на 6, 7 поверхах;

• прокладання електричних кабелів живлення від щитка з квартир до поверхового щита.

Проміжна секція

• бетонування залізобетонних елементів на рівні 2 поверху на терасі (готово на 70%).

5, 6 секції

• мурування окремого приміщення на сходовій клітці 5 секції;

• облаштування зворотної засипки пазух котловану біля 6 секції;

• штукатурка стін 2, 7, 8 поверхів 5 секції;

• штукатурка стін 1-6 поверхів 6 секції;

• прокладання електричних кабелів живлення від щитка з квартир до поверхового щита.

Інші види робіт

• вертикальна гідроізоляція стін паркінгу (готово на 70%);

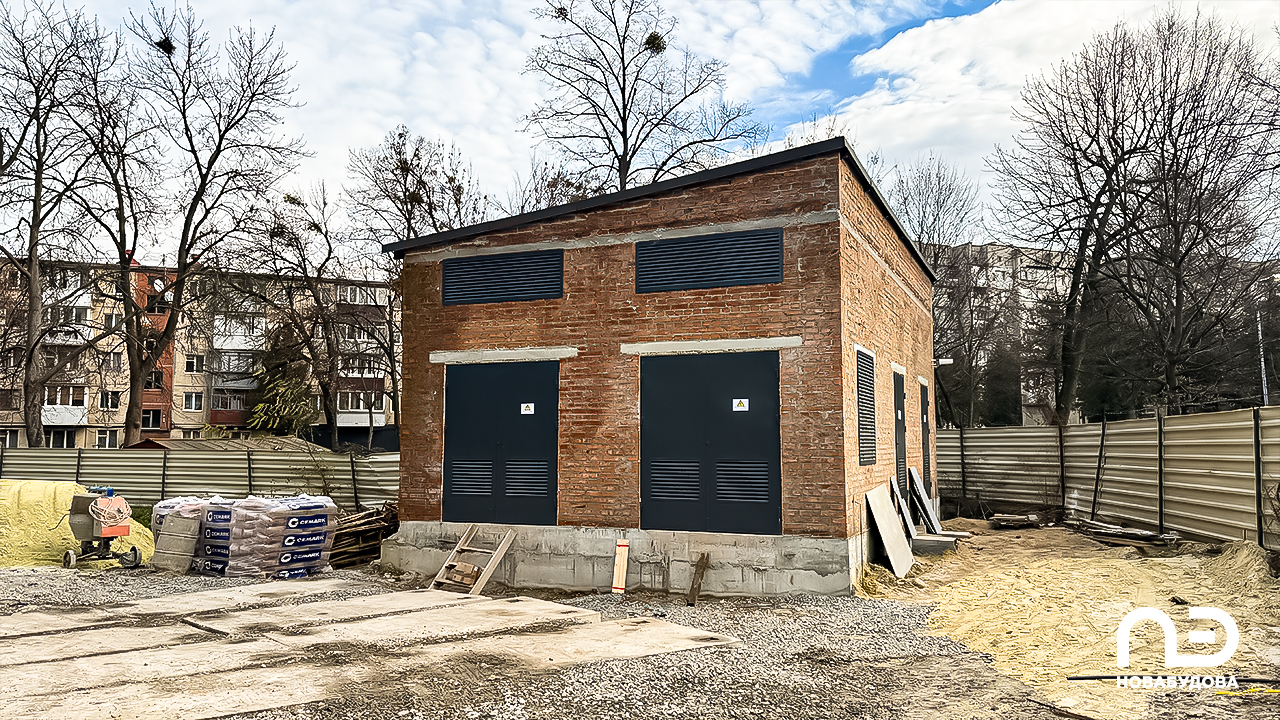

• штукатурка стін і перегородок в паркінгу в межах 6 секції;

• мурування стін і перегородок технічних приміщень і санвузлів у паркінгу.
